Sanierung Milderer Berg

In Folge einer Begehung der Anlagen mit der zuständigen Bezirkshauptmannschaft Innsbruck im Frühjahr 2023 wurden für den Bereich Milderer Berg Maßnahmen zur Verbesserung der Entwässerungssituation vorgeschrieben:

Beschreibung

Teil 1: Verrohrung des Überwasserablaufs
Aktuell wird das Überwasser des Hochbehälters Milderer Berg auf einem Teilstück oberirdisch geführt. Um dem aktuellen technischen Stand zu entsprechen, soll dieser Bachlauf nun durch eine Rohrleitung ersetzt werden.

Teil 2: Verlegung Daten- und Stromleitung
Zwischen dem Hochbehälter Milderer Berg und dem Wasserkraftwerk gibt es eine Datenleitung. Diese stellt sicher, dass ausschließlich Überwasser zur Stromerzeugung verwendet wird und die Trinkwasserversorgung zu keinem Zeitpunkt beeinträchtigt wird. Da diese Leitung nicht tief genug verlegt wurde, wird das Signal bei Unwettern/hoher Blitzaktivität regelmäßig gestört. Mittels Schreitbagger wird das Kabel in der bestehenden Trasse tiefer verlegt. Zusätzlich zur Steuerleitung werden ein Stromkabel sowie eine Leerverrohrung verlegt. Durch diese Maßnahme kann die Auflage der Bezirkshauptmannschaft, ein Wassermonitoring durchzuführen, erfüllt werden. Damit ist diese Anlage wieder auf dem aktuellen Stand der Technik.


Updates

KW 21 / Mai 2024

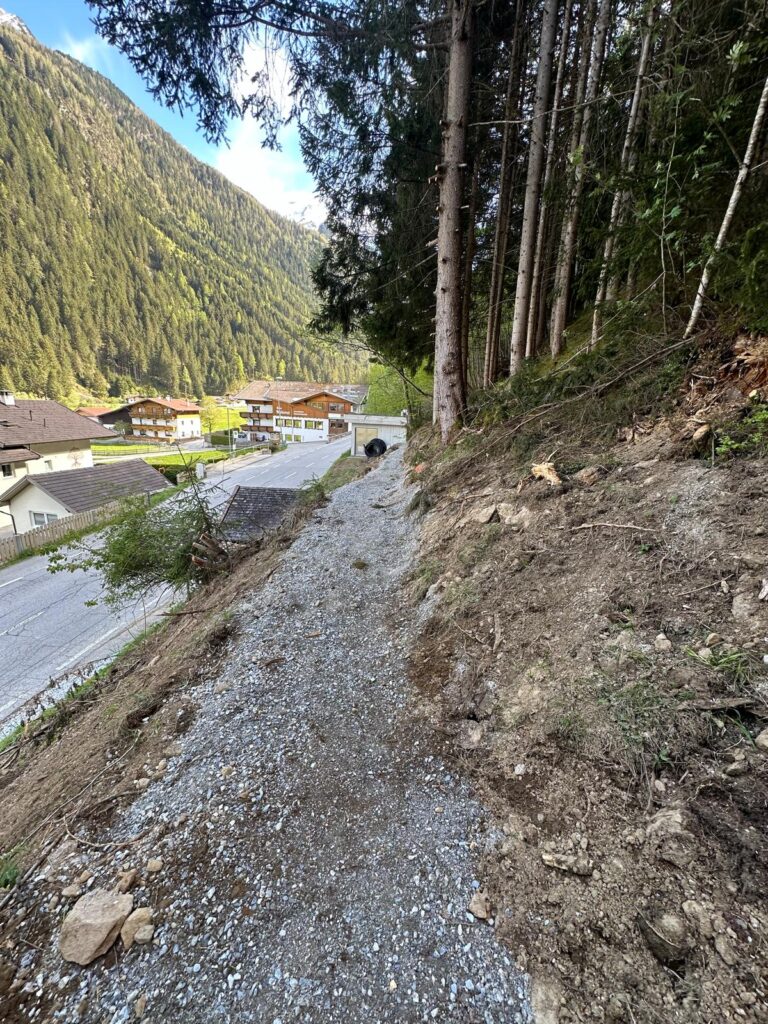

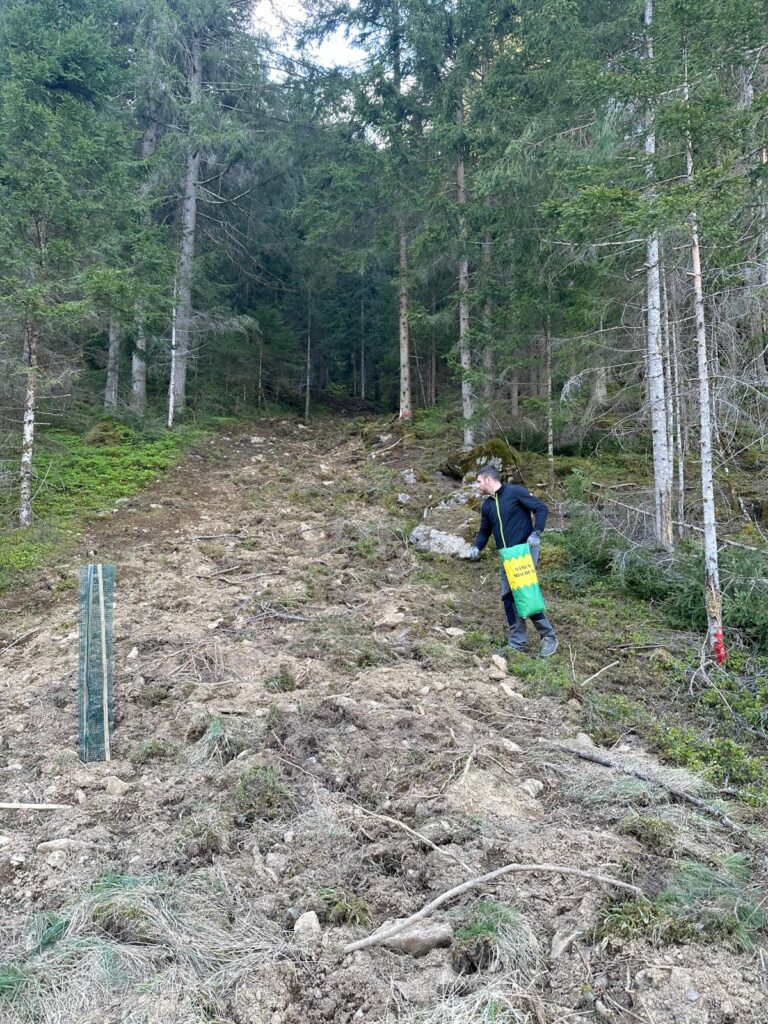

In den vergangenen Wochen konnte das Projekt fortgeführt bzw. bis auf vereinzelt noch offene Komplettierungsarbeiten abgeschlossen werden. Der Zeitplan wurde eingehalten, die Arbeiten verliefen ohne besondere Vorkommnisse. Wir bedanken uns nochmals bei allen Beteiligten für die kompetente und schnelle Umsetzung des Projekts. Die Ausführung des Monitorings erfolgt in einem weiteren Schritt.


KW 16 / April 2024

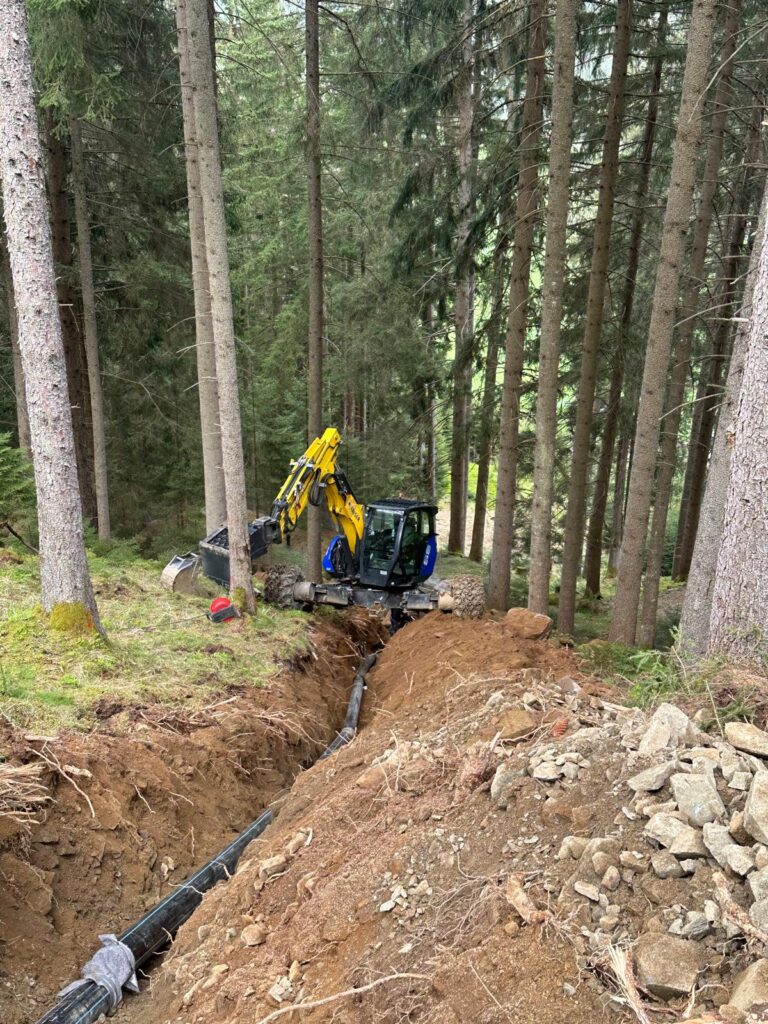

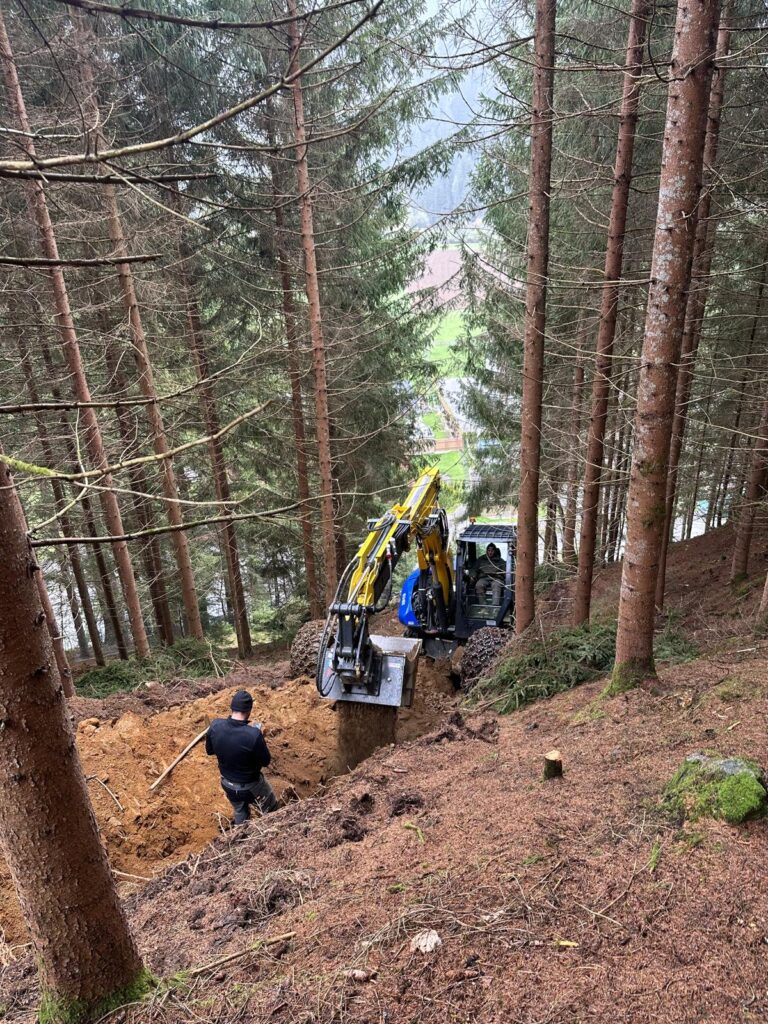

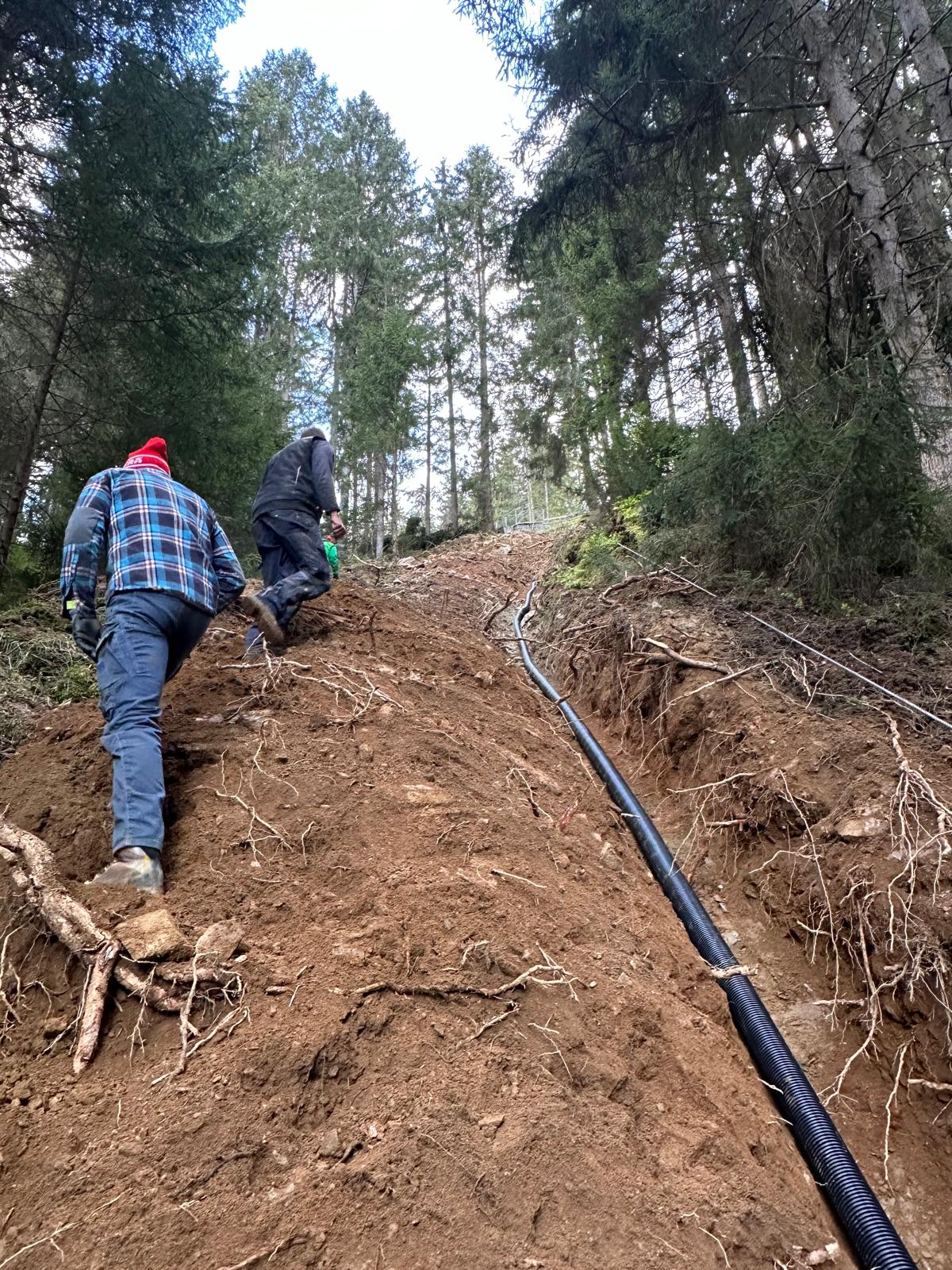

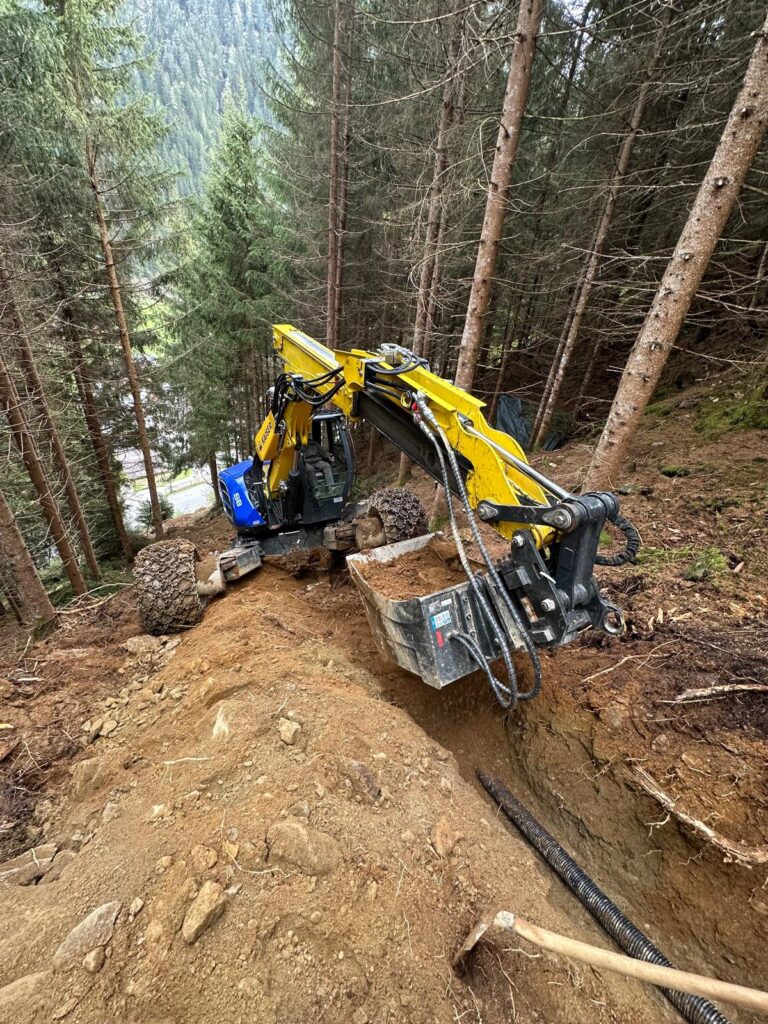

Mit Montag 15.04.2024 starteten die Grabungsarbeiten für die Verlegung von Rohrleitung und Kabeln. Mehrere Mitglieder waren an den Arbeiten beteiligt, das Projekt schreitet zügig voran. Ein Dank gilt den beteiligten Unternehmen und Arbeitern vor Ort für die kompetente und schnelle Abwicklung.


KW 15 / April 2024

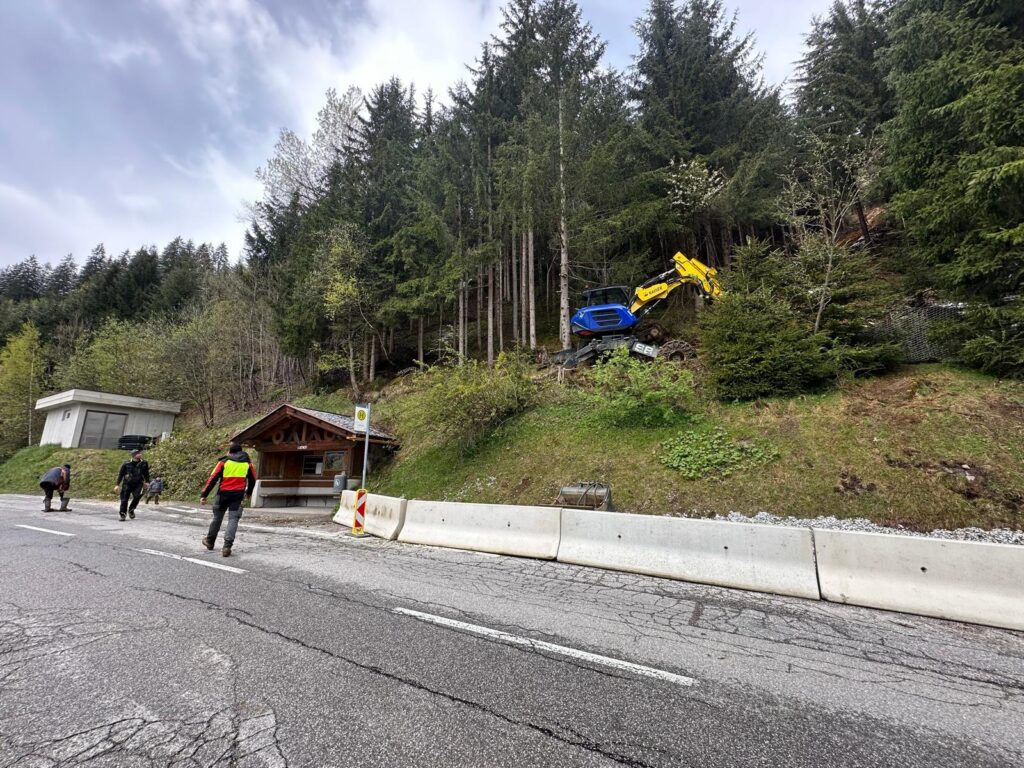

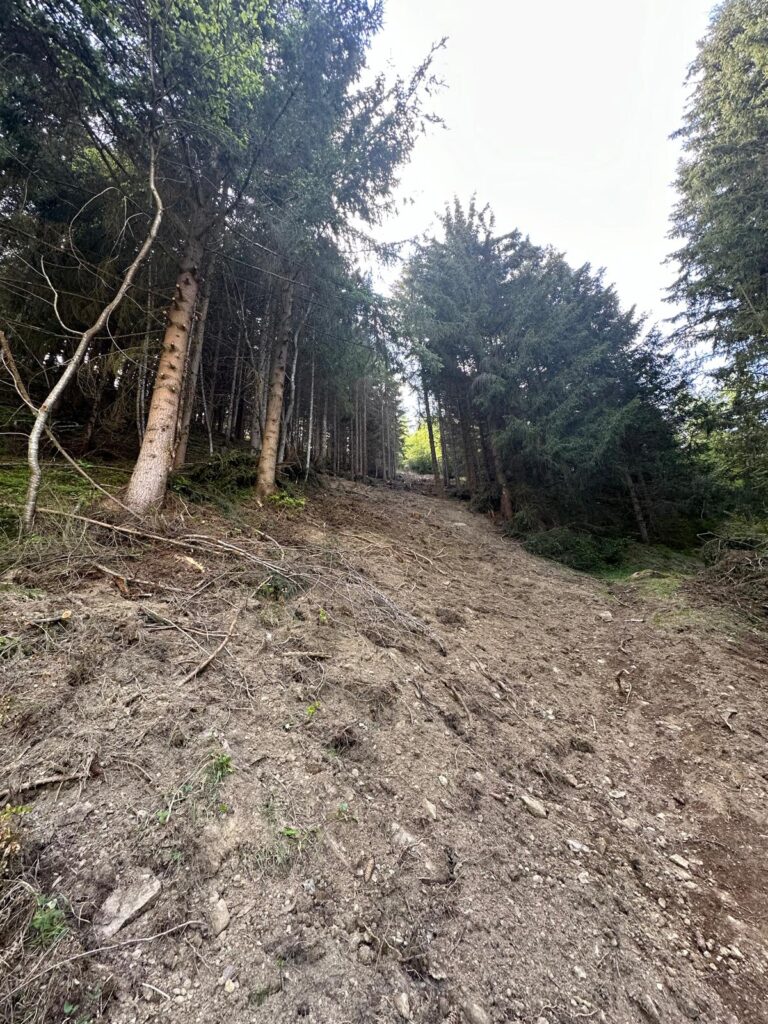

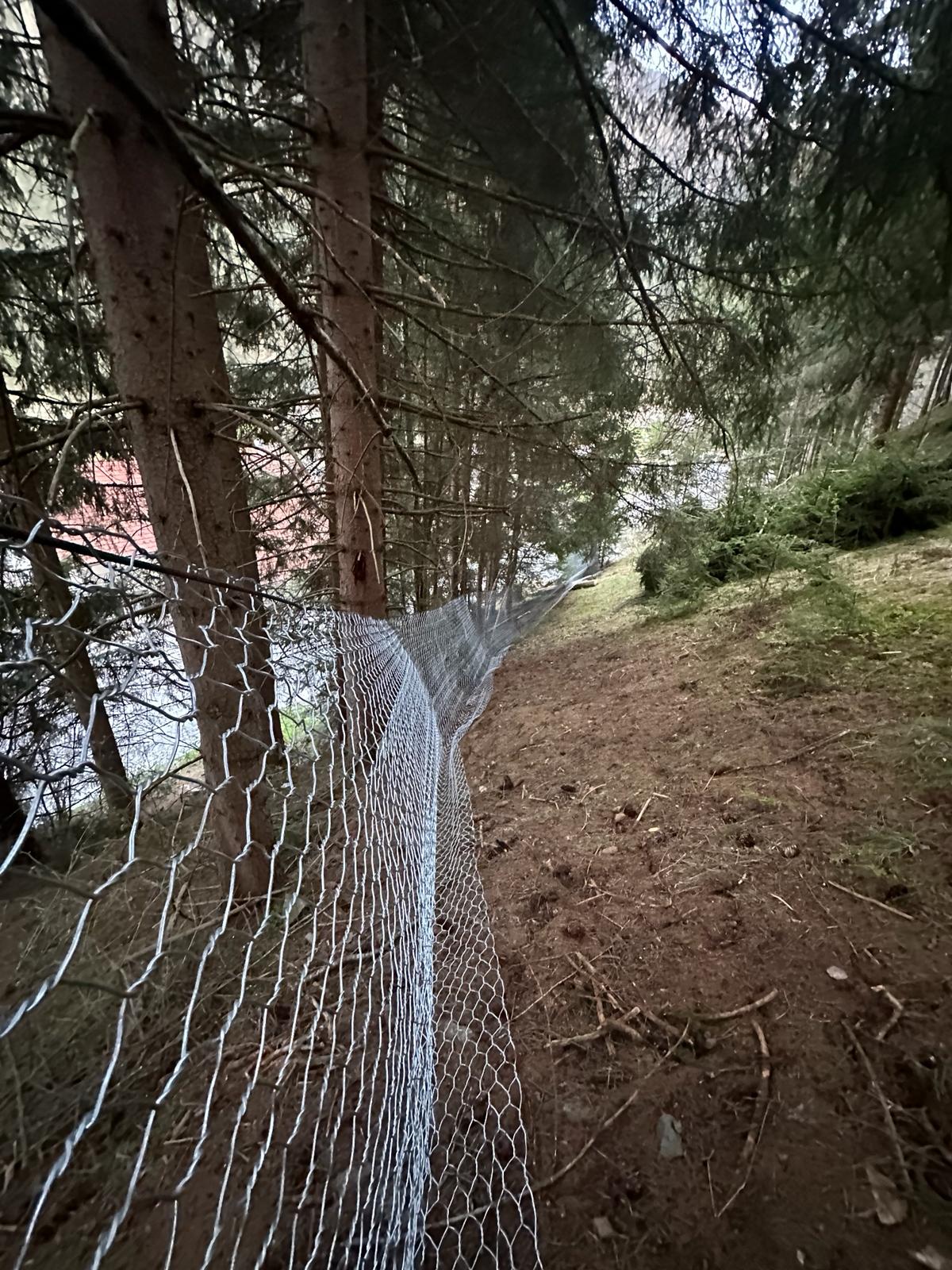

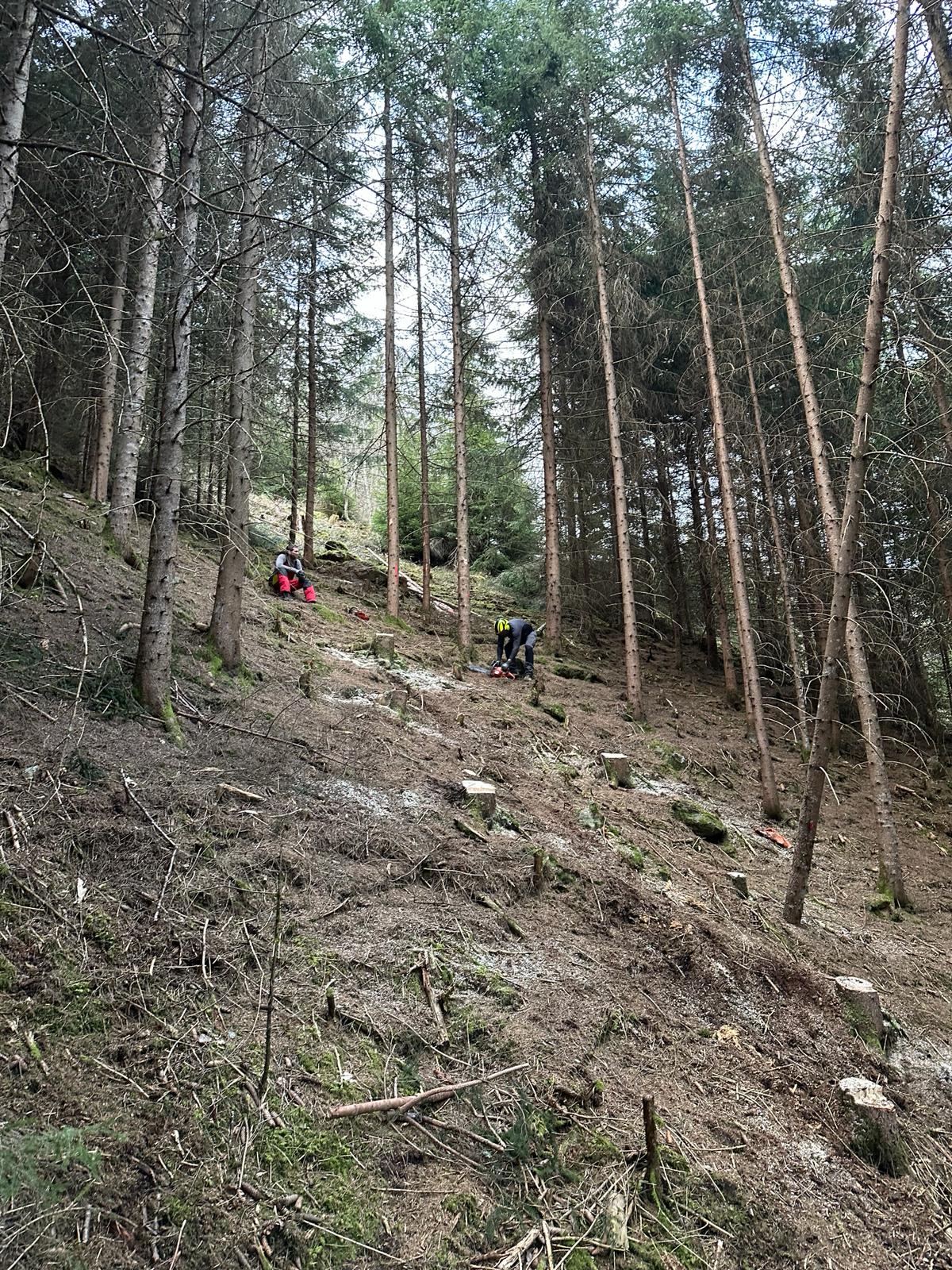

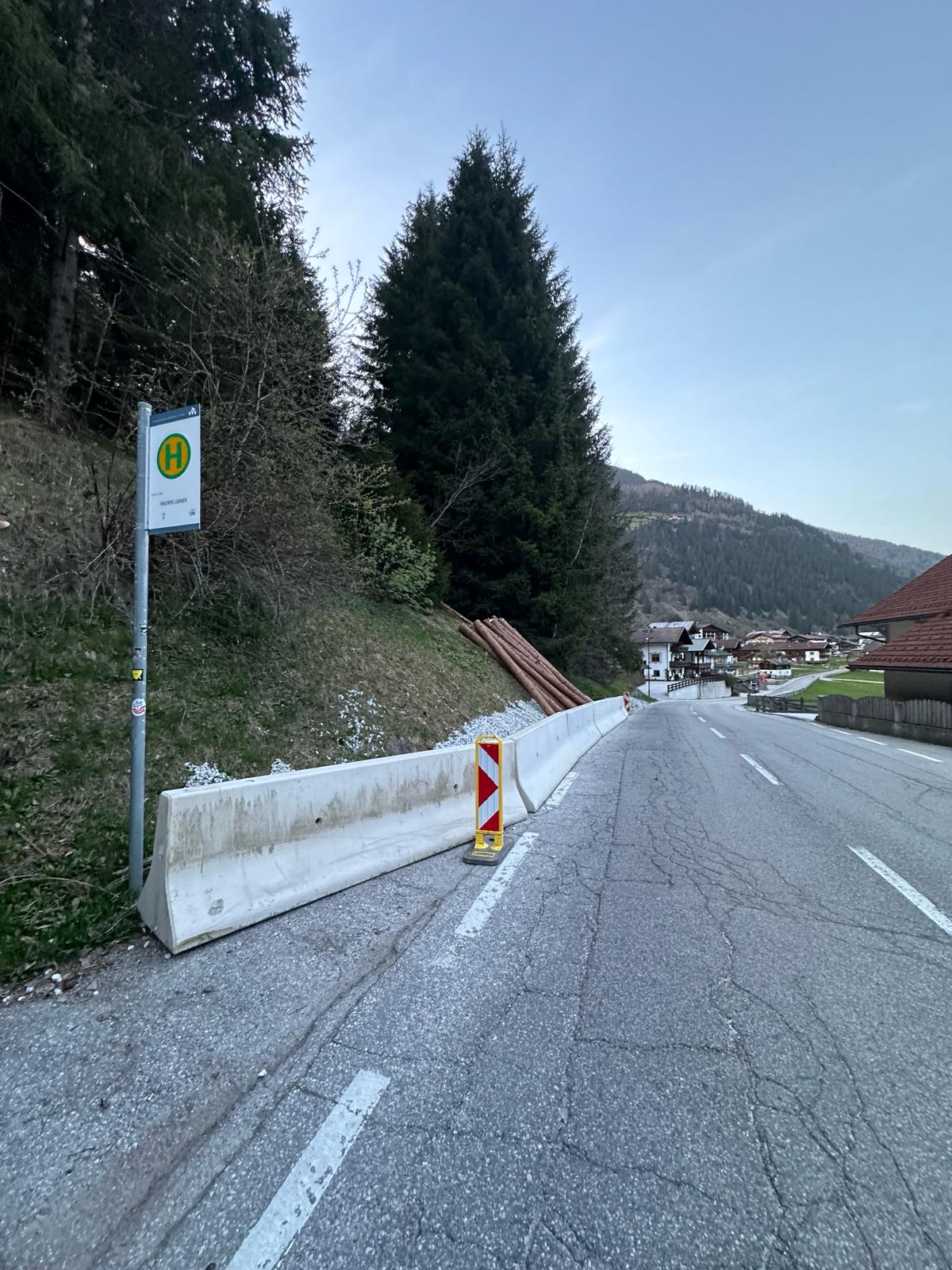

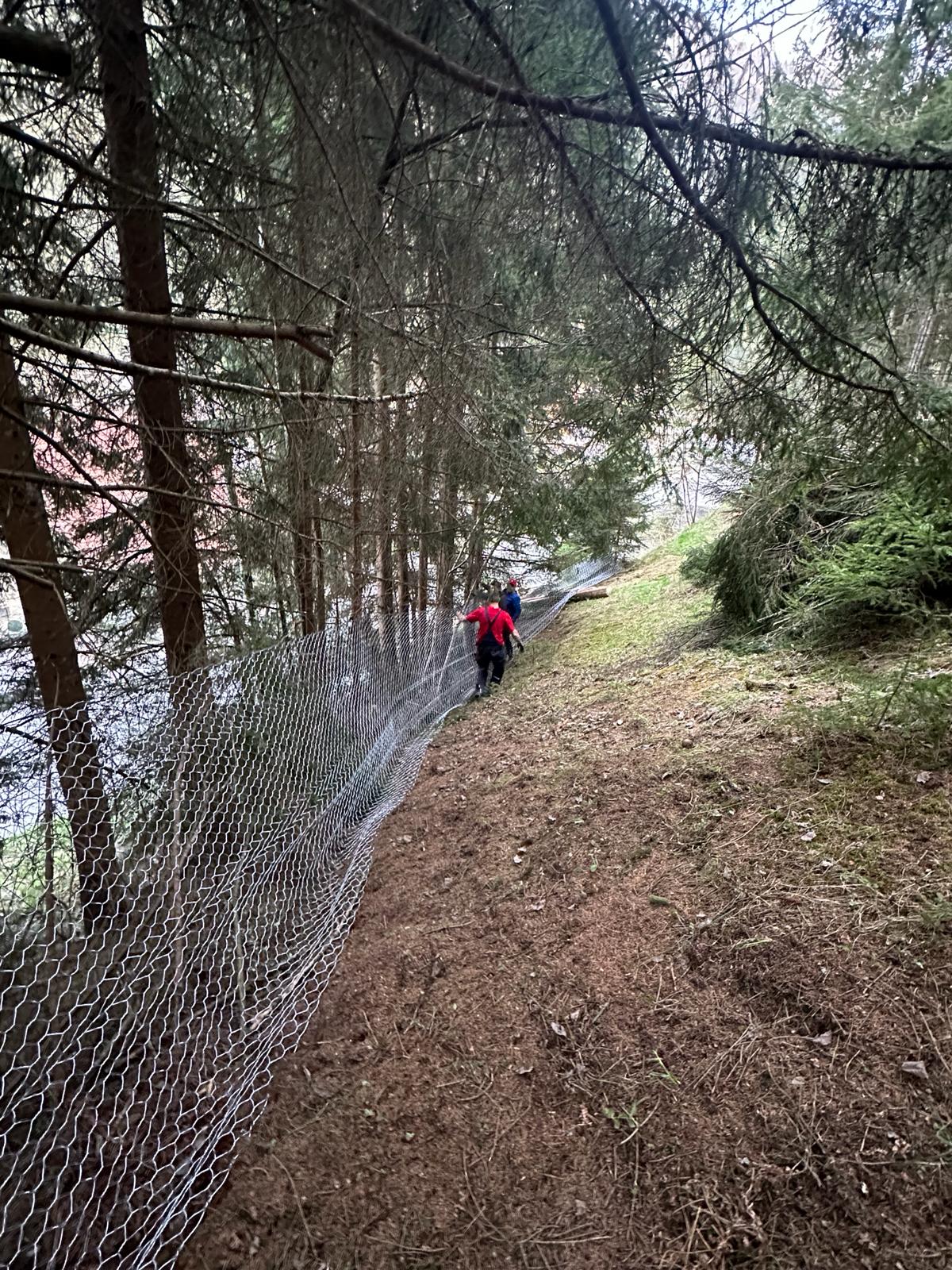

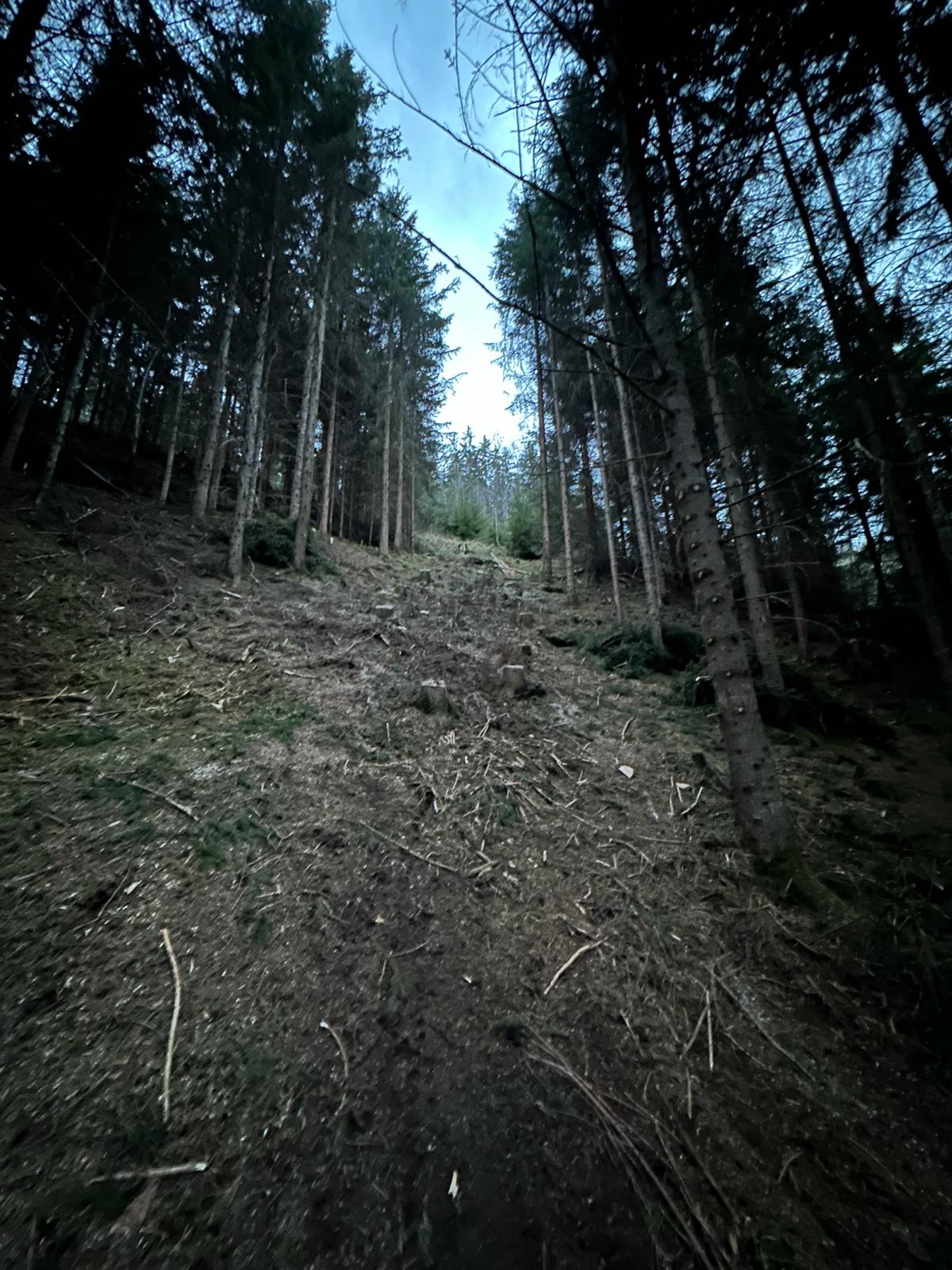

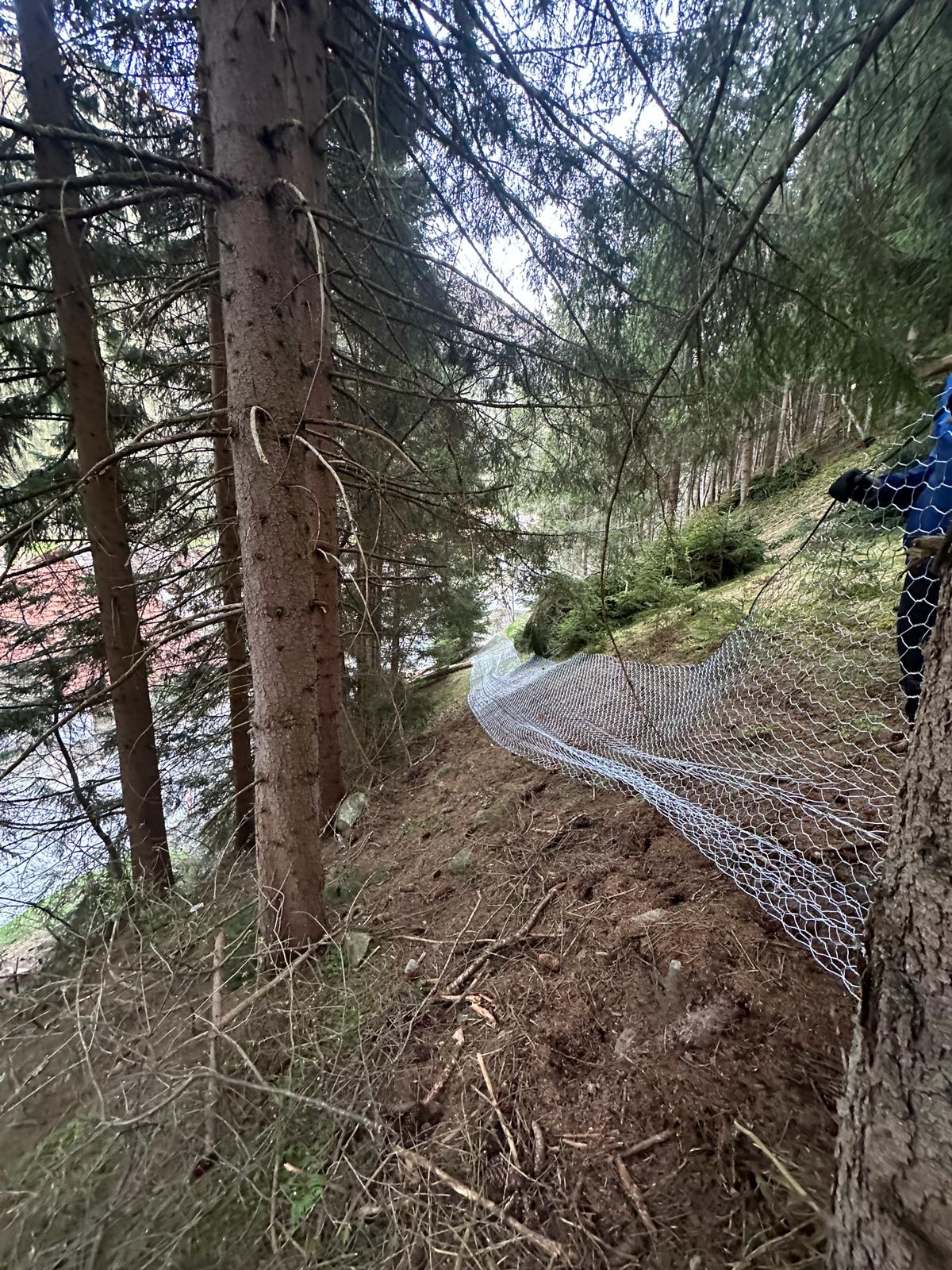

Anfang April erfolgte die Baustelleneinrichtung im Bereich des Trinkwasserkraftwerks, die Errichtung eines Steinschlagschutznetzes sowie die Fertigstellung der Holzschlägerungsarbeiten im Trassenverlauf. Die Arbeiten starten in Kürze.


Dezember 2023
Nach Freigabe des Projekts durch die Behörden wurden die Arbeiten in Auftrag gegeben. Abhängig von der Witterung und der Verfügbarkeit der beauftragten Unternehmen kann aus Sicht der Wassergenossenschaft noch im Jahr 2023 mit den Arbeiten begonnen werden.


24.10.2023
Der Gemeinderat der Gemeinde Neustift im Stubaital hat dem Projekt per einstimmigem Beschluss die Zustimmung erteilt. Auf Basis dieser Entscheidung wurde anschließend das Projekt bei den Behörden eingereicht.
